京东 × 久威科技:45天450吨钢材,新增5000㎡使用面积
久威科技 智能仓储系统一体化解决方案

占地2797㎡的3层钢平台,在10米净空的高层楼库中拔地而起。如何在工期紧迫、多方交叉施工的条件下,用45天完成约450吨材料的全栓接钢平台落地?
一、项目背景:高层楼库的空间突围
京东物流,作为国内领先的供应链基础设施服务商,其仓储网络的效率与容量直接关系到末端履约的响应速度。
本次项目位于京东物流的一座高层楼库内。随着业务量持续增长,原有仓储平面已无法满足存储需求,客户希望在不牺牲地面操作空间的前提下,向高空要面积——这正是钢平台方案的核心价值所在。
客户需求一览
需求维度 | 具体参数 |
货物承载 | 500kg/㎡ |
仓库分区面积 | 3934㎡ |
库房净空高度 | 10m |
钢平台层数 | 3层 |
单层层高 | 3200mm |
平台使用面积 | 5594㎡ |
平台占地面积 | 2797㎡ |
二、方案设计:全栓接结构的精密拼装

(一)结构选型
钢平台采用全栓接结构体系,所有构件在工厂焊接制作完成后,运至现场进行螺栓拼装固定。这一方案的核心优势在于:
· 工厂预制化率高:焊接工序全部在工厂完成,现场零焊接,大幅缩短安装周期;
· 现场施工快:螺栓连接操作标准化,安装效率远高于现场焊接;
主体结构构件配置如下:
构件 | 选型 | 作用 |
立柱 | 方钢 | 承重主体,抗压性能优异 |
主梁 | H型钢 | 横向跨度受力核心构件 |
次梁 | C型钢 | 楼面荷载传递骨架 |
楼板 | C型扣压结构 | 楼面承载面板,锁扣式拼装,快速铺设 |
(二)布局策略

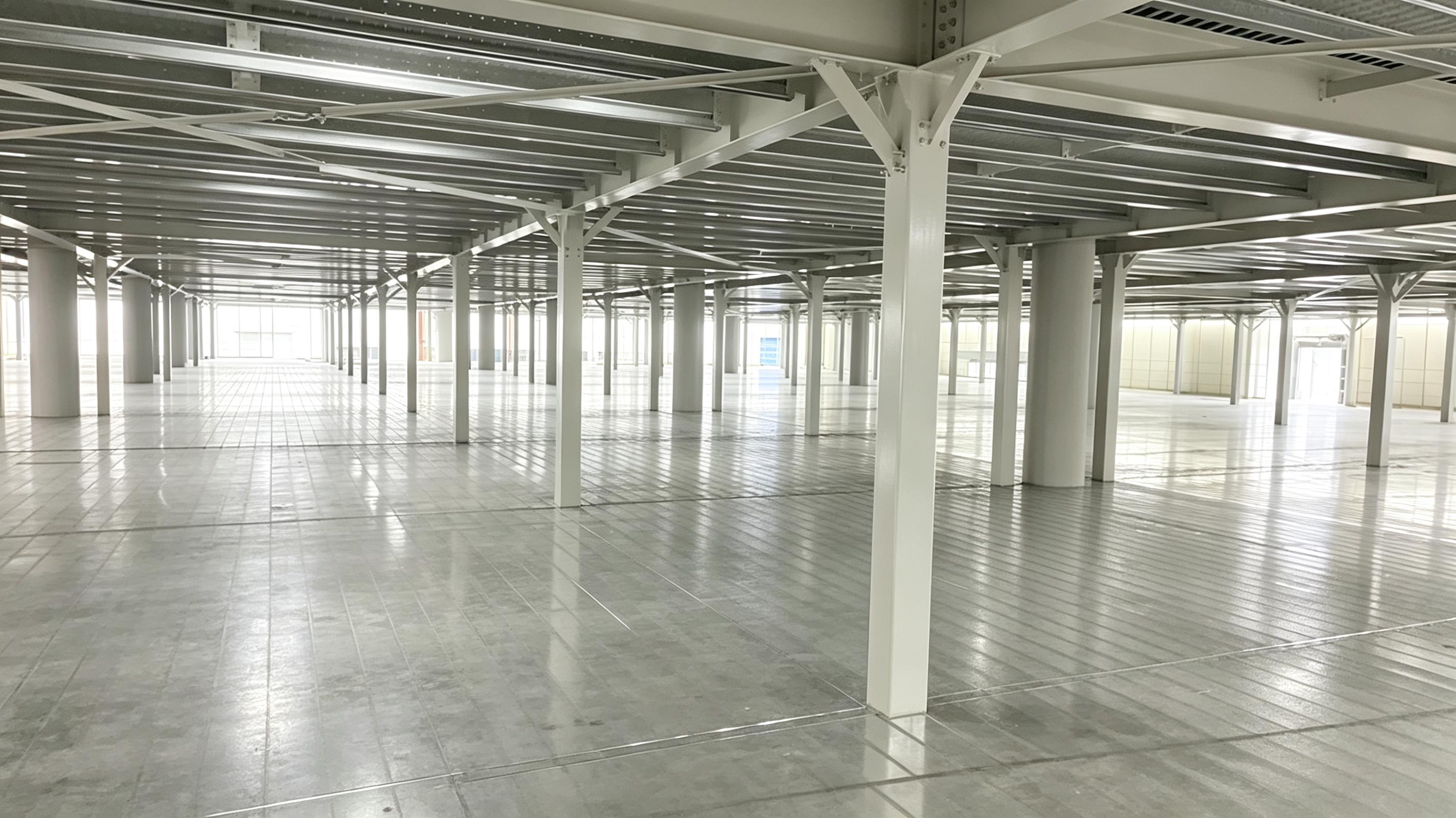

立柱网格以6m×6m为主标准柱距排布,层高3.2m,共3层。
由于项目位于高层楼库内,平台立柱的布局并非随意落点,而是必须结合建筑结构的钢梁位置进行精准对位——确保平台荷载通过立柱传递至建筑承重梁,而非直接压在楼板上。

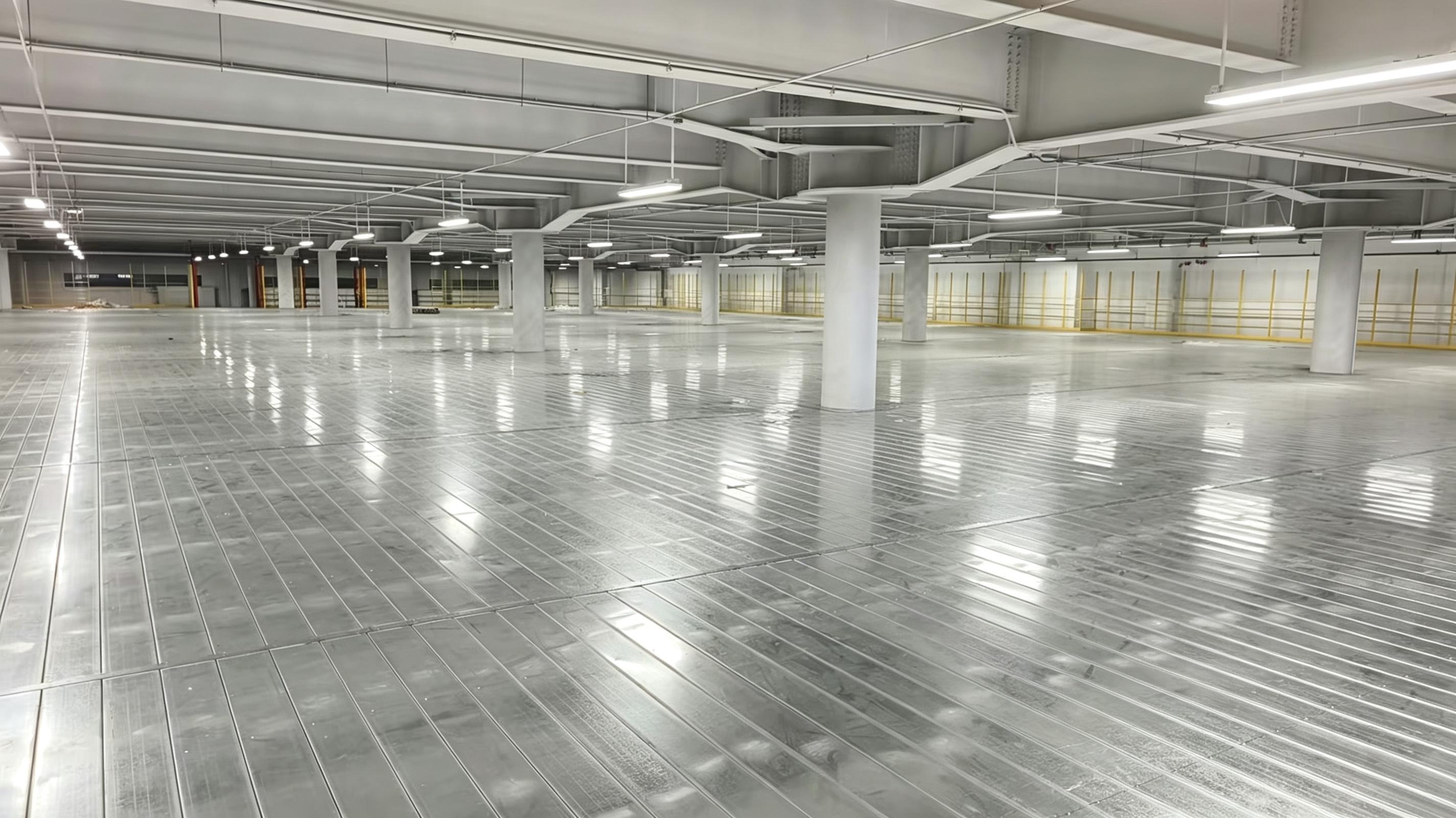

(三)配套设施规划
围绕钢平台的使用动线,方案共规划了完整的垂直交通与防护体系:
设施类型 | 数量 | 功能说明 |
回转楼梯 | 3部 | 人员上下通道,分散布局避免动线拥堵 |
提升平台 | 2部 | 货物垂直搬运,满足高频存取需求 |
翻转门 | 4部 | 货物进出平台口,翻转开启节省空间 |
对开门 | 1部 | 大件货物进出通道 |

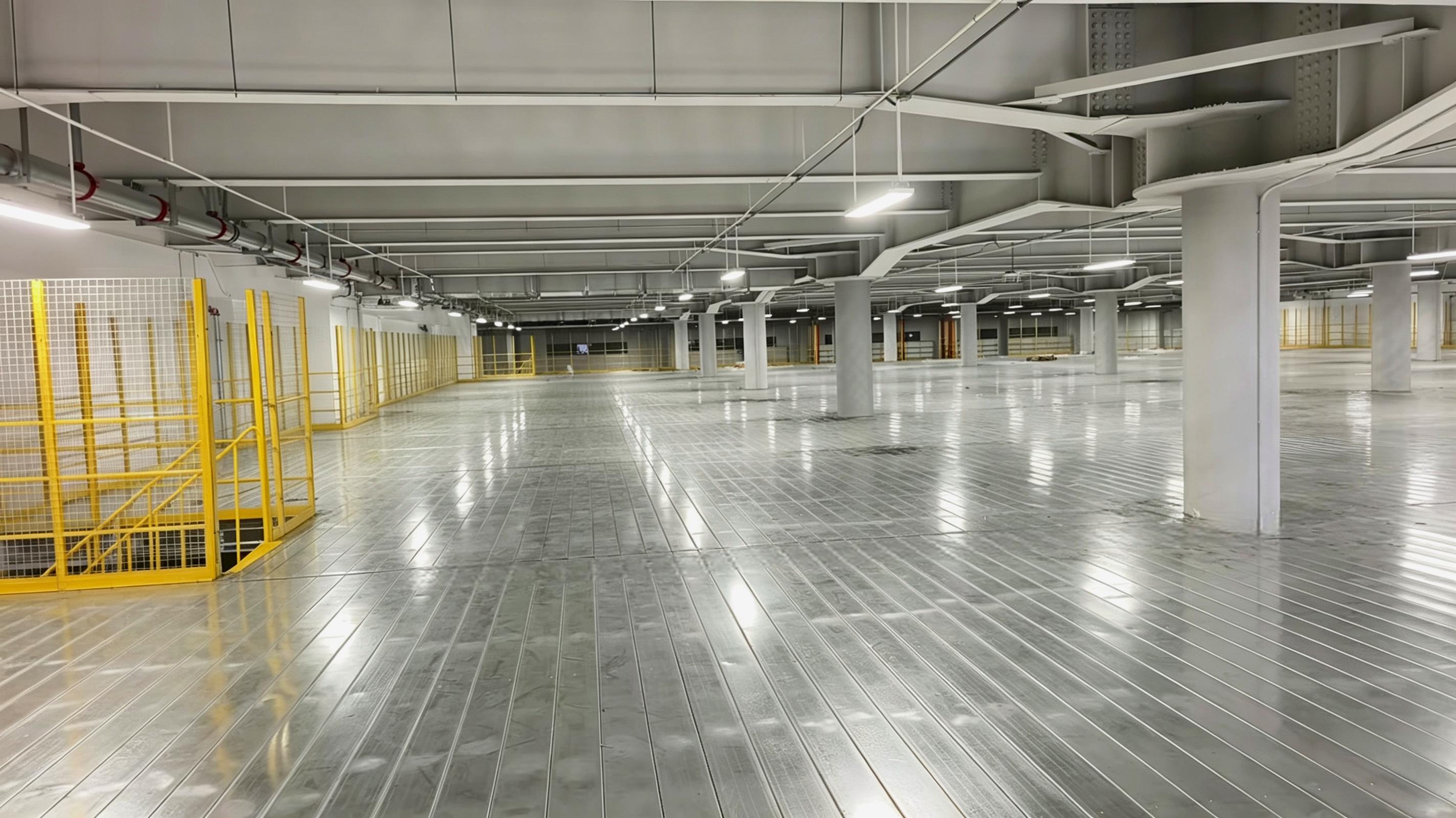

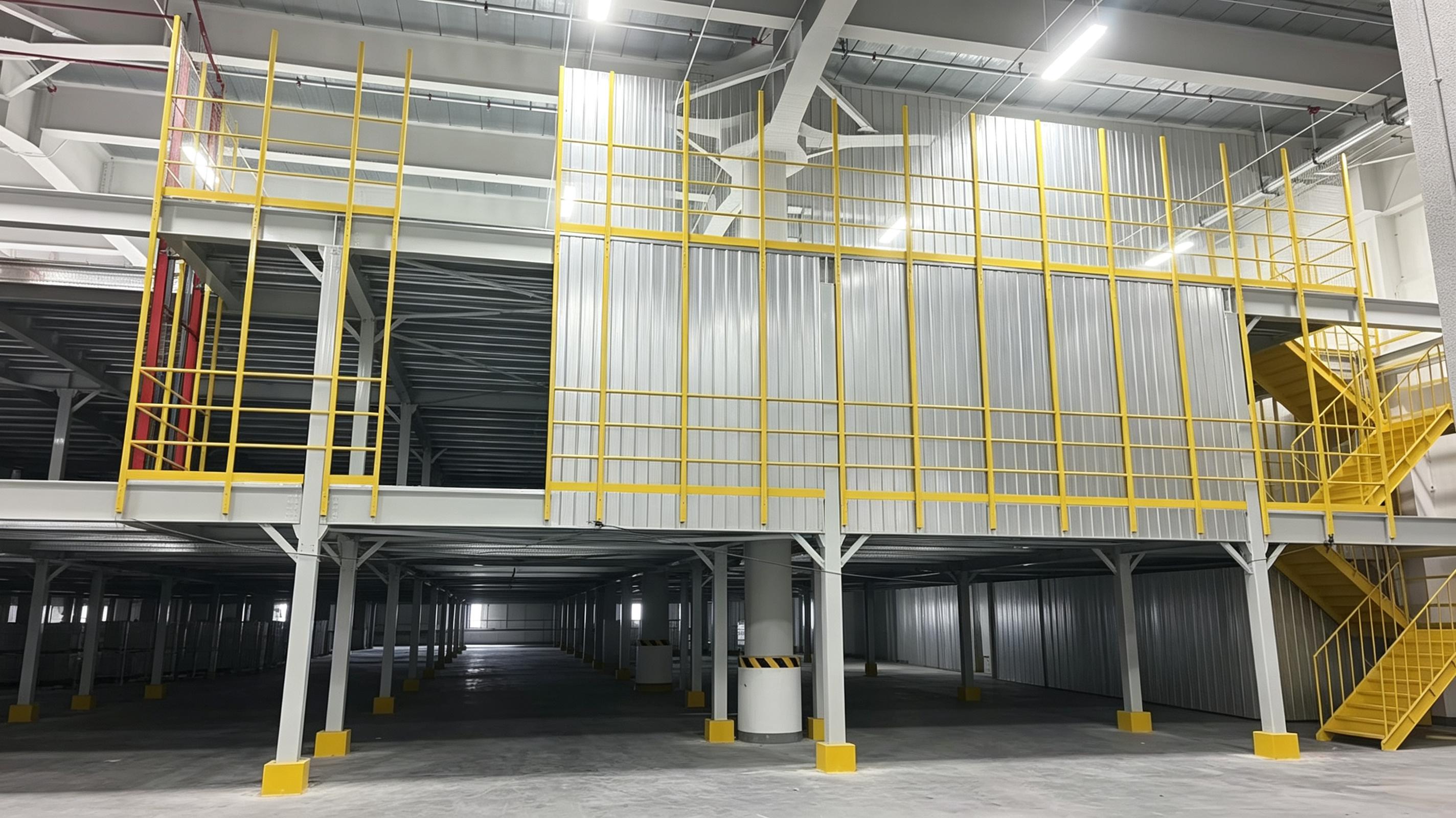

防护网 | 全平台覆盖 | 高度2.2m,保障作业人员安全 |
立柱防撞护角 | 全立柱配置 | 防叉车等设备碰撞损伤结构 |
三、项目挑战:工期紧、交叉施工、零容错

难点一:总工期紧张
项目总工期仅有45天,而这45天内需要完成从材料加工、运输到现场安装的全流程。约450吨钢材的加工与拼装,对任何一个环节的延误都没有缓冲空间。
难点二:交叉施工协调
后期施工阶段,现场并非“独家作业”。其他施工方同期在场作业,各工种交叉频繁,如何在有限空间和有限时间内实现互不干扰、有序推进,是项目管理层面的最大考验。
应对策略
第一,按施工顺序排产,边生产边安装。第一批物料加工完成后立即发运进场安装,后续批次同步在工厂持续生产。生产与安装并行推进,将时间利用率拉到最高。
第二,项目经理前置沟通协调。安装过程中,项目经理提前与客户及其他施工方对接施工界面和时间窗口,明确各自的作业范围与节奏,确保交叉施工阶段忙中有序、不出乱子。
四、项目亮点:数据说话

亮点一:空间倍增
在2797㎡的占地面积上,通过3层钢平台结构,新增约5594㎡的高空使用面积,地面操作空间完整保留。相当于在不新增一平方米土地的前提下,把仓储容量扩大了近一倍。
亮点二:45天交付
约450吨钢材的加工与安装,在45天内完成落地。从切割、焊接到防腐处理,全工序自有产线,产能充足;安装团队对钢平台拼装流程了然于胸,现场作业高效有序。
总结

仓储空间的扩容,不只是“多搭几层架子”那么简单。
从前期建筑结构荷载复核、立柱点位与建筑钢梁对位,到中期工厂预制与现场安装的并行调度,再到后期交叉施工的界面协调——每一个环节的精准执行,才是45天、450吨、5594㎡这组数字背后的真正支撑。
京东物流钢平台项目的交付,验证了一个朴素的工程逻辑:好的方案设计是基础,高效的施工组织是保障,丰富的现场经验是底气。
如果您也有仓储空间改造、钢平台搭建的需求,欢迎联系我们的项目顾问,我们将根据您的仓库实际情况,提供定制化的结构方案与工期规划。
联系我们
